Гродненский энергетики рассказали, как готовили город к зиме. Срок летних отключений горячей воды сократился

Общество
Поделись с друзьями

О том, как в Гродно велась подготовка к отопительному сезону и какого эффекта удалось достичь гродненским энергетикам в процессе модернизации инфраструктуры, рассказал журналистам на пресс-завтраке для СМИ директор филиала «Гродненские тепловые сети» РУП «Гродноэнерго» Геннадий Купраш, передает БЕЛТА.

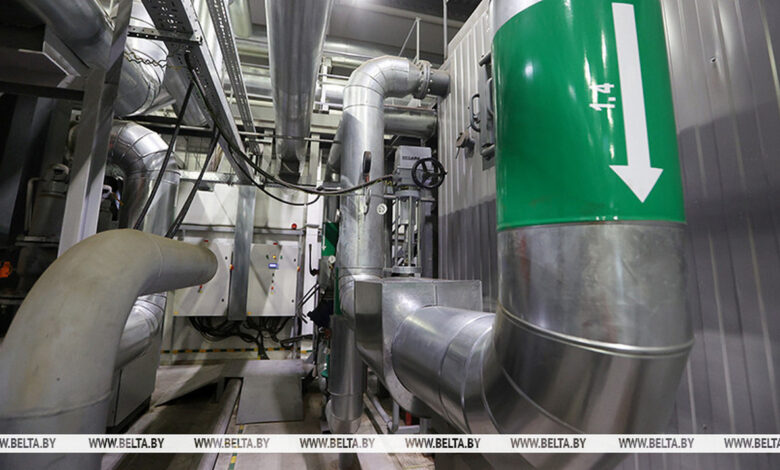

«Эксплуатация тепловых сетей в городе Гродно, как всегда, организована на высоком уровне. Это в первую очередь проведение диагностических, профилактических работ. У нас имеется собственная мобильная диагностическая лаборатория, которая позволяет в отопительный период выявлять дистанционно критические участки на трубопроводах и впоследствии в межотопительный период производить их локальный ремонт, замену.

В этом году с этой задачей мы справились. К основным профилактическим мероприятиям можно отнести проведение плановых гидравлических испытаний тепловых сетей. Они выполняются под повышенным давлением», — отметил Геннадий Купраш.

В этом году гродненские энергетики проводили испытания в пяти ремонтных зонах, на одну больше в сравнении с прошлым годом. «Это в первую очередь связано с тем, что мы построили насосную №2, которая позволяет дополнительно секционировать город, отдельную зону вывести для того, чтобы минимизировать длительность отключения горячего водоснабжения.

Начали проводить мы гидравлические испытания 22 мая и уже 7 августа завершили проведение повторных гидравлических испытаний в пятой ремонтной зоне. Как всегда, коллектив отработал слаженно, системно. Устранение повреждений выполнялось внеурочно, в выходные дни, на критических участках и круглосуточно. Это дало свой результат», — рассказал Геннадий Купраш, добавив, что в первых четырех зонах все работы были завершены за шесть рабочих дней, в пятой, самой большой, — в течение восьми дней.

«Это хорошая тенденция и показывает уровень состояния вообще тепловых сетей в Гродно. Мы системно работаем также по перекладке теплосетей. В прошлом году было заменено 27 км ПИ-труб, в этом году план составляет 27,5 км. На данный момент мы произвели замену 19 км, что составляет 70%. Суммарно за последние семь лет мы заменили порядка 150 км тепловых сетей на предизолированные трубы. В целом 70% труб у нас уже предизолированные, и это самый высокий показатель среди областных энергосистем. Это, несомненно, дает положительный результат: за последние семь лет в четыре раза снижено количество повреждений.

В 2023 году у нас было всего лишь 52 таких случая, за восемь месяцев этого года — всего лишь 22, причем в период эксплуатации — три повреждения», — подчеркнул директор филиала «Гродненские тепловые сети». Он также обратил внимание, что результатом такой работы стало снижение в два и более раза показателя удельной повреждаемости теплосетей в сравнении с другими областными энергосистемами, также в два раза снижены тепловые потери по телесетям в Гродно, на 40% уменьшены затраты на подпитку теплосетей.

«На балансе РУП «Гродноэнерго» имеются два тепловых источника — Гродненская ТЭЦ-2, Северная мини-ТЭЦ. Там также выполнены все необходимые подготовительные работы, проведены капитальные, средние ремонты оборудования, подготовлен необходимый запас резервного топлива — топочного мазута. В целом энергосистема Гродно готова к прохождению отопительного сезона», — заключил Геннадий Купраш.

Back to top button
Авторизация
*
*
Регистрация
*
*
*
Генерация пароля
Продолжая использовать сайт, вы соглашаетесь с политикой обработки файлов cookie.
