В этом году в Гродно запланирована серьезная модернизация коммунальной инфраструктуры. Замена теплосетей затронет более 16,5 километров подземных коммуникаций, из которых почти 6,5 километров приходятся на магистральные трубопроводы. Об этом рассказали представители филиала «Гродненские тепловые сети» РУП «Гродноэнерго».
По данным на текущий момент, специалисты уложили уже порядка 9 километров новых сетей. Работы в самом разгаре на нескольких ключевых улицах города: Белуша, Брикеля, Кабяка, Гаспадарчай, а также на проспекте Янки Купалы.
Хотя общая протяженность реконструкции в этом году меньше, чем в прошлые сезоны, энергетики делают акцент на качестве. В центре внимания — магистральные трубопроводы большого диаметра, от которых зависит надежность теплоснабжения целых микрорайонов.

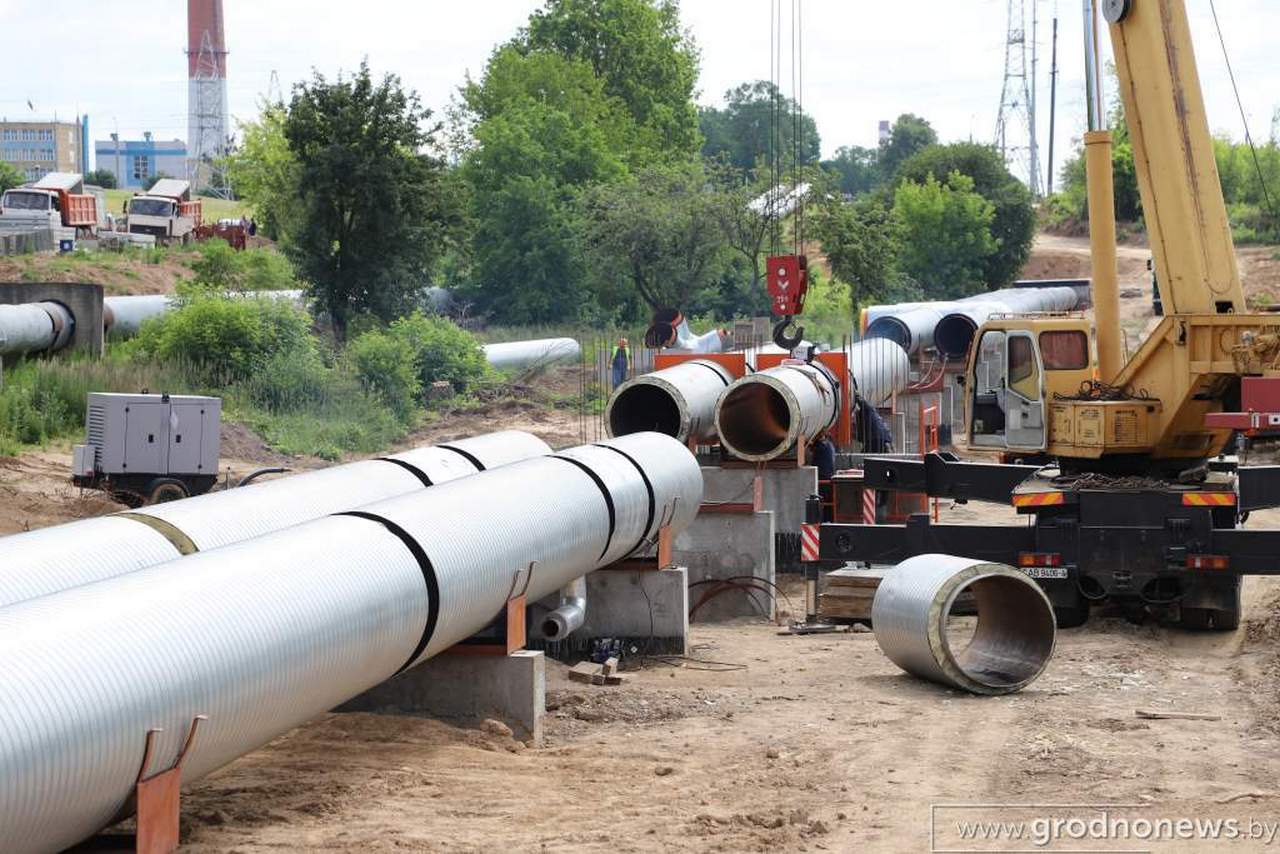

Показательный пример — участок на улице Белуша, неподалеку от строящегося Дворца водных видов спорта. Здесь вместо старых труб диаметром 800 мм укладывают современные предизолированные трубы диаметром 1020 мм. Старые коммуникации пока справлялись с нагрузкой, но новый запас прочности необходим для будущего.
Как пояснил начальник района тепловых сетей №1 Сергей Рохацевич, установка труб большего сечения решит сразу несколько задач:
Это значит, что город получит возможность подключать новых потребителей без повторной масштабной «перекопки» в ближайшие годы.
Гродненцы уже привыкли к тому, что летнее отключение горячей воды длится не две недели, а всего 6–8 дней. Это лучший показатель среди всех областей. Но можно ли сократить этот срок еще больше?
Директор филиала Геннадий Купраш пояснил, что 6 дней — это физически минимальный срок для безопасного проведения испытаний:
Два дня нужно, чтобы трубы остыли перед опрессовкой, два — чтобы устранить найденные повреждения, и еще два — на обратное включение.
Важный нюанс для жителей: энергетики подают воду на центральные тепловые пункты, но до кранов в квартирах ее доводят уже управляющие компании (ЖЭСы и ТС). Поэтому если у соседей вода уже появилась, а у вас нет, искать причину нужно не в «Гродноэнерго», а в своей ЖЭС или обращаться к председателю товарищества.
Работы в первой, второй и третьей ремонтных зонах Гродно уже завершены. В ходе гидравлических испытаний (опрессовки) специалисты выявили одно магистральное и два квартальных повреждения на сетях, находящихся на балансе «Гродненских теплосетей». Также было обнаружено 26 повреждений на трубопроводах, за которые отвечают сторонние организации. Все дефекты устранены.
Как сообщает «Гродненская Правда», это дает уверенность в том, что предстоящей зимой батареи в домах гродненцев будут горячими, а система отработает без серьезных аварий.
