На пресс-брифинге директор филиала «Гродненские тепловые сети» Геннадий Купраш сообщил о досрочном завершении плановых ремонтных работ – вместо запланированных 65 дней специалисты справились за 32 дня, вдвое сократив нормативные сроки.
Эффективная организация работ
Второй год подряд город разделен на 5 ремонтных зон. Если по нормативам на каждую зону отводится 13 дней, то в этом году:
4 зоны отремонтированы за 6 дней
Крупнейшая зона (80% абонентов) – за 8 дней
«Мы сознательно идем на сокращение сроков, чтобы минимизировать неудобства для жителей», – пояснил Купраш.
Технологический прорыв
Ключевые факторы успеха:

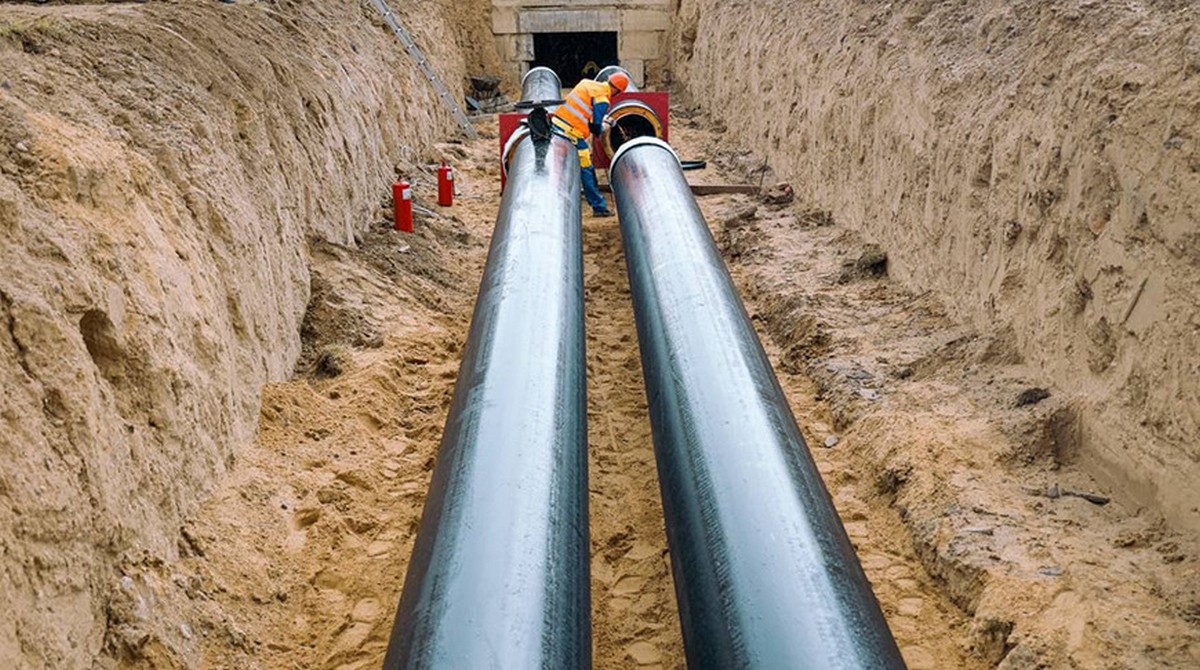

Ежегодная замена 4% теплосетей (в 2025 планируется замена 24 км труб)
Внедрение цифрового комплекса мониторинга в реальном времени
Использование 13 уникальных программных продуктов
Нормально ли, что отключали горячую воду, а дали теплую — пояснили в ЖКХ
«Наша система позволяет мгновенно отслеживать давление, температуру и оперативно реагировать на аварии», – отметил директор. Результат:
Снижение теплопотерь
Уменьшение аварийности в 8 раз за 10 лет
Уже заменено 13 км труб (56% от плана)
Цифровизация стала важным этапом модернизации городской теплосети, заложив основу для дальнейшего развития инфраструктуры.
Источник: БЕЛТА
Некоторые страны мира в ночь с 24 на 25 октября переведут стрелки часов на один…
Японские ученые выяснили: чем выше уровень окситоцина у кошки, тем ниже уровень кортизола у ее…
Не посещать учебные заведения по причине болезни без справки можно не более пяти дней. Об…
Сегодня около 05.00 19-летняя девушка за рулем автомобиля «Ауди» двигалась по улице Молодёжной в деревне…
В Гродно временно ограничат движение транспорта по улице Заводской. Причина — проведение ремонтных работ, рассказали…
Телеканал ТНТ раскрыл планы на новый сезон — чем он собирается удивлять зрителей в 2027…
This website uses cookies.
